Армянская АЭС остановлена на плановый ремонт

02.07.2020, 14:12
Мероприятия в рамках ППР проводятся в рамках модернизации и продления срока эксплуатации второго энергоблока АЭС с целью повышения ее эффективности и надежности

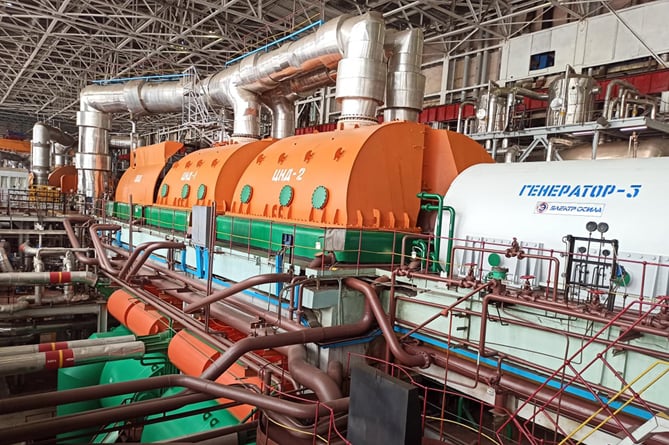

Армянская АЭС остановлена на плановый ремонт
ЕРЕВАН, 2 июля. Новости-Армения. Армянская АЭС накануне, 1 июля остановлена на очередной планово-предупредительный ремонт, сообщает пресс-служба станции.

Работы на втором энергоблоке ААЭС продлятся 65 дней, мероприятия проводятся в рамках модернизации и продления срока эксплуатации второго энергоблока АЭС с целью повышения ее эффективности и надежности.

«Это запланированная остановка, в ходе которой будет проведен средний ремонт реактора, замена информационно-вычислительной системы на новую, более современную, обследование и оценка технического состояния приводов кассет АРК, а также контроль металла основного оборудования I контура», - отметил генеральный директор Армянской АЭС Мовсес Варданян.

Загружается новость ... "Право"
Отмечается, что ППР на станции совмещен с модернизацией и дальнейшим повышением безопасности станции, поскольку проведение основной части работ возможно только на остановленном блоке.

«Физически все основные мероприятия на площадке мы будем проводить в 2021 году, весь текущий год уйдет на подготовку к модернизации системы аварийного охлаждения активной зоны реактора и восстановительному отжигу корпуса реактора, который позволит на 80-85 % вернуть исходные характеристики металлической оболочки реактора. Это важная наукоемкая работа для повышения безопасности станции», - сказал руководитель проекта по продлению срока эксплуатации Армянской АЭС с российской стороны Юрий Свириденко.

Согласно пресс-релизу, в 2019 г. были выполнены работы в реакторном цеху, проведена комплексная модернизация и замена оборудования в машинном зале, завершено проектирование систем и оборудования, подлежащих модернизации и замене, проведено обследование корпуса реактора. Также на станцию поставлено необходимое оборудование.

Модернизация и финансовые вопросы

Правительство Армении в марте 2014 года приняло решение о продлении до 2026 года сроков эксплуатации Армянской АЭС в связи с задержками в строительстве нового ядерного энергоблока. Финансирование модернизации и продления срока эксплуатации ААЭС осуществлялось за счет российского государственного экспортного кредита на сумму $270 млн. и гранта в размере $30 млн. Работы по модернизации стартовали в 2019 году и планируется завершить к концу 2021 года.

В начале июня стало известно, что Армения отказалась от части российского государственного экспортного кредита в размере $300 млн. на модернизацию второго энергоблока (по соглашению от 5 февраля 2015 года).

Объясняя причины отказа, министр территориального управления и инфраструктур Армении Сурен Папикян отметил, что армянская сторона сочла более выгодным для страны найти средства из других источников для этих целей.

Правительство утвердило предоставление бюджетного кредита в 63,2 млрд. драмов (порядка $131,38 млн.) для финансирования проекта модернизации, для обеспечения которого Минфин РА выпустит дополнительные государственные казначейские облигации. --0--
